冷庫安裝中室內變電所的布置要求——電容器室

   2020-04-03 和平2660
核心提示:低壓電容器組可安裝在低壓配電室內,成套低壓電容柜可與低壓配電屏并列安裝。當低壓電容器組容量較大時,考慮通風和安全運行的要求,宜安裝在單獨的房間內。

1.宜選用成套電容器柜,因為它性能好、占地少、整齊美觀。

2.高壓電容器組宜安裝在單獨的房間內,并且靠近高壓配電室,中間應有防火墻隔開。當容量較小時,可安裝在高壓配電室內,但與高壓配電柜的距離不應小于1.5m。

低壓電容器組可安裝在低壓配電室內,成套低壓電容柜可與低壓配電屏并列安裝。當低壓電容器組容量較大時,考慮通風和安全運行的要求,宜安裝在單獨的房間內。

3.成套電容器柜單列布置時,柜前操作距離不小于1.5m,還要考慮搬運的方便,雙列布置時,兩柜面之間的距離不應小于2m

4.裝配式電容器組在室內安裝時,可分層安裝,一般不超過三層,層間不應加隔板,層間距離不應小于1m。電容器外殼之間(寬面)的凈距不宜小于0.1m下層電容器的底部距離地面不應小于0.2m,上層電容器的底部距離地面不宜大于2.5m,電容器裝置的頂部到屋頂凈距不應小于1m。 地震烈度為7度及以上的地區,電容器在支架上應采用螺栓固定。

5.裝配式電容器組單列布置時,網門與墻的距離不小于1. 3m。雙列布置時,兩網門之間的距離不應小于1.5m。

6.電容器室內應有良好的自然通風,其通風窗面積可按如下方法估算:100kVar需要下部進風面積為0.1~0.3㎡而上部出風面積為0.2~0.4㎡。

7.電容器室應盡量避免朝西。室內長度超過7m時,應開兩個門,并要布置在房間的兩端。

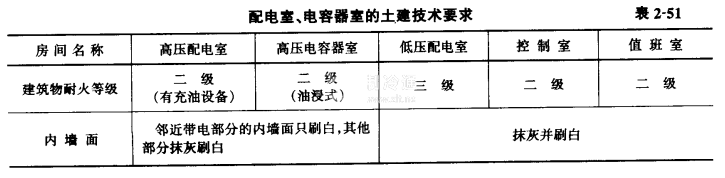

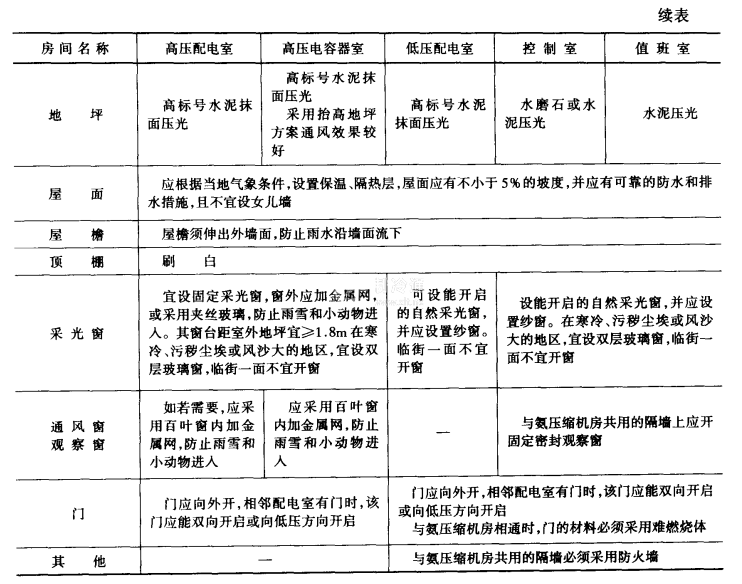

8.高壓電容器室對土建的技術要求見表2-51。






反對 0舉報 0 收藏 0 打賞 0

更多>同類制冷資訊
推薦圖文
推薦制冷資訊
點擊排行

主站蜘蛛池模板: 狠狠综合久久综合中文88| 久久久久综合网久久| 色综合婷婷99| 亚洲综合精品网站| 亚洲色欧美色国产综合色| 久久久久一级精品亚洲国产成人综合AV区 | 亚洲国产综合精品一区在线播放 | 国产亚洲综合成人91精品| 伊人久久大香线焦综合四虎| 亚洲综合精品香蕉久久网97| 亚洲精品欧美综合| 婷婷丁香五月激情综合| 国产精品综合AV一区二区国产馆| 亚洲伊人久久综合影院| 桃花色综合影院| 色综合天天综合婷婷伊人| 人人狠狠综合久久亚洲高清| 欧美综合天天夜夜久久| 国产福利电影一区二区三区久久久久成人精品综合 | 综合久久国产九一剧情麻豆 | 久久涩综合| 亚洲 欧洲 日韩 综合在线| 色噜噜狠狠狠狠色综合久一| 国产欧美视频综合二区| 99久久国产综合精品网成人影院| 久久久久久青草大香综合精品| 天天做天天爱天天爽综合网| 天天av天天翘天天综合网| 色狠狠色狠狠综合天天| 亚洲欧美综合中文| 亚洲另类激情综合偷自拍图| 精品福利一区二区三区精品国产第一国产综合精品 | 国产综合免费精品久久久| 国产成人综合色在线观看网站| 色综合天天综合网国产国产人| 综合自拍亚洲综合图不卡区| 欧美伊香蕉久久综合类网站| 婷婷综合久久中文字幕| 久久久久久久尹人综合网亚洲| 亚洲一区综合在线播放| 国产综合色在线精品|
