8ASJ-17型制冷壓縮機組安裝步驟及方法_基礎施工

   2020-08-24 和平3283
核心提示:制冷設備布局放樣完成后,即可開始機組基礎的施工準備。機組基礎一般由土建單位負責施工,機組安裝單位配合。

制冷設備布局放樣完成后,即可開始機組基礎的施工準備。機組基礎一般由土建單位負責施工,機組安裝單位配合。為保證基礎能承受負荷載重量,確保機組的精度和壽命,8ASJ-17型機組應采用砌體結構或鋼筋混凝土的塊型基礎。

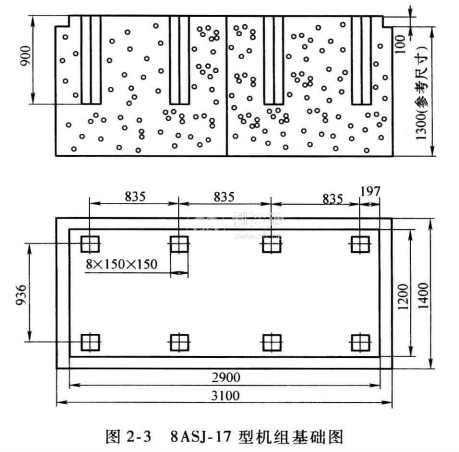

第一步:檢查設計圖樣上的尺寸與機組是否相符,檢查制冷機組安裝的地腳螺栓數量、規格是否相符。8ASJ-17型機組基礎如圖2-3所示。

第二步:照圖樣尺寸要求裝好基礎模板及8個地腳螺栓預留孔的模板,定位要準確,預留孔模板應垂直放置。8ASJ- 17型機組的電動機功率大于100kW以上,因此需要在基礎模板內適當配置鋼筋。此外,還要注意水電等其他預埋件。


第三步:采用標號為100~150號的混凝土進行澆灌,澆灌完成后要進行7~10天的澆水養護,使混凝土保持濕潤,并以草袋或麻袋覆蓋。

第四步:混凝土初凝后(一般約8h),應拆除地腳螺栓的預留孔模板,若不及時拆除,待混凝土完全凝固后,模板就不易拆除。整個模板的拆除要待混凝土強度達到50%時再拆除,之后清理基礎四周和地腳螺栓的模板及孔內積水等。


反對 0舉報 0 收藏 0 打賞 0

更多>同類制冷資訊
推薦圖文
推薦制冷資訊
點擊排行

主站蜘蛛池模板: 久久亚洲综合色一区二区三区| 国产亚洲精品精品国产亚洲综合| 久久精品综合网| 97久久天天综合色天天综合色hd | 婷婷亚洲综合五月天小说 | 亚洲啪啪综合AV一区| 久久婷婷五月综合97色直播| 一本久道久久综合狠狠躁AV| 狠狠色狠狠色综合| 色综合久久久久综合99| 狠狠色噜噜狠狠狠狠色综合久AV| 欧美亚洲另类久久综合| 99久久综合狠狠综合久久止| 亚洲精品第一国产综合境外资源| 色狠狠成人综合色| 狠狠色伊人久久精品综合网| 久久综合视频网站| 午夜激情影院综合| 人人狠狠综合久久88成人| 色欲综合久久躁天天躁| 亚洲欧美日韩综合在线播放| 热综合一本伊人久久精品| 久久婷婷五月综合97色直播| 婷婷久久综合九色综合绿巨人| 色诱久久久久综合网ywww| 久久综合给久久狠狠97色| 国产精品综合久久第一页| 91精品国产综合久久香蕉| 三级韩国一区久久二区综合| 精品综合久久久久久888蜜芽| 亚洲国产国产综合一区首页| 久久久亚洲裙底偷窥综合| 一本久久a久久精品综合香蕉| 91欧美一区二区三区综合在线 | 综合网日日天干夜夜久久| 欧美日韩亚洲综合一区二区三区 | 综合久久给合久久狠狠狠97色| 婷婷五月综合丁香在线| 亚洲狠狠成人综合网| 亚洲av综合avav中文| 日本道色综合久久影院|
